,也是系統能夠順利實施的前提與保障
。這部分的工作時間一般為8-10個工作日
。
2:系統網絡架構的制定:針對用戶的需求和設備的現狀以及工廠現存網絡的狀況,規劃系統網絡方案。這部分的工作時間一般為2-4個工作日。
3:數據采集方案的制定:針對各個設備的額具體情況,制定有針對性的設備數據采集方案。這部分的工作時間一般為1-2個工作日。

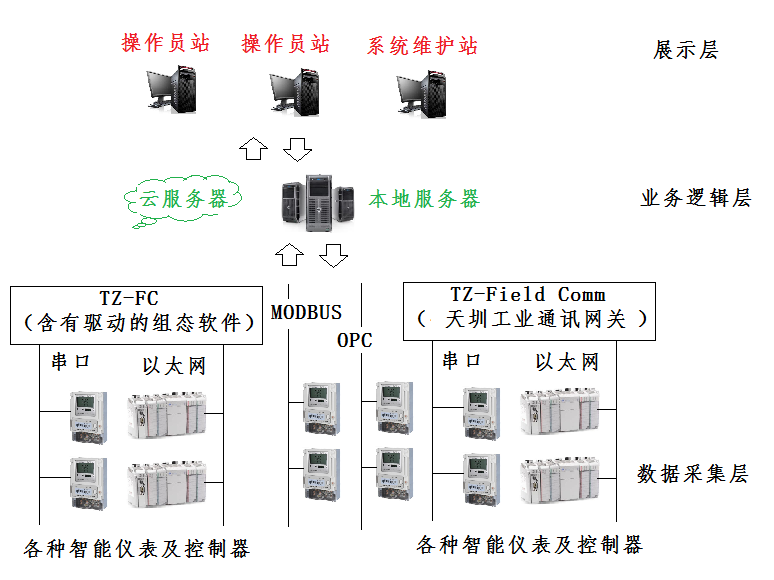

4:網絡及數據采集的工程實施:這部分含有較大的工程量,根據設備管理系統的具體情況(主要是設備節點數量及分布區域,以及采用的技術方案)而定,這部分工作包括設備改造、布線、服務器(或者云服務器)和客戶端的部署、網絡部署等,時間一般要20-30個工作日。
5:系統部署:包括軟件的服務器部署(或者部署至云服務器)、數據庫部署(或者部署至云數據庫),這部分時間一般要3-5個工作日;
6:系統配置及組態:包括各個功能模塊的組態及測試,這部分時間一般要3-5個工作日;
7:試運行:用戶在試運行期間,為客戶提供7*24小時的技術支持和服務,試運行一般為一個自然月。
8:培訓:主要是對用戶進行日常操作和維護的培訓,以及未來功能拓展的技術培訓。這部分時間一般要5個工作日。
9:竣工驗收:主要是竣工資料的交付、竣工手續的辦理等,這部分時間一般要3-5個工作日。
四:實施的功能及效果
深圳市天圳自動化技術有限公司的能源管理系統,有八大功能:
現簡單介紹如下:

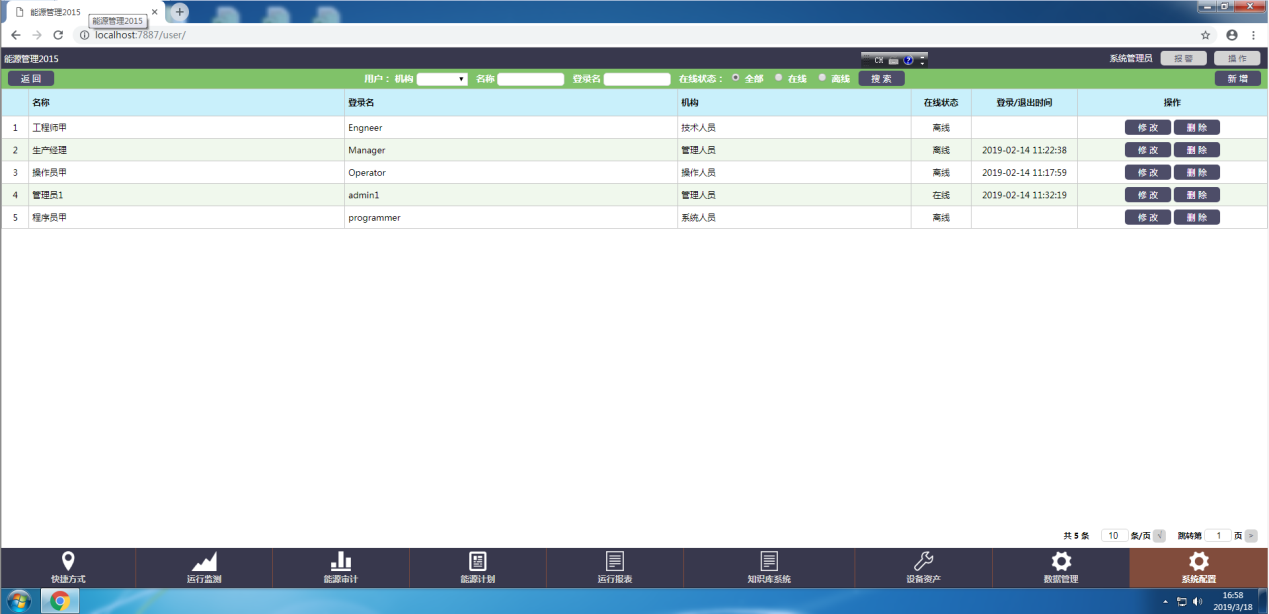

1) 系統配置功能

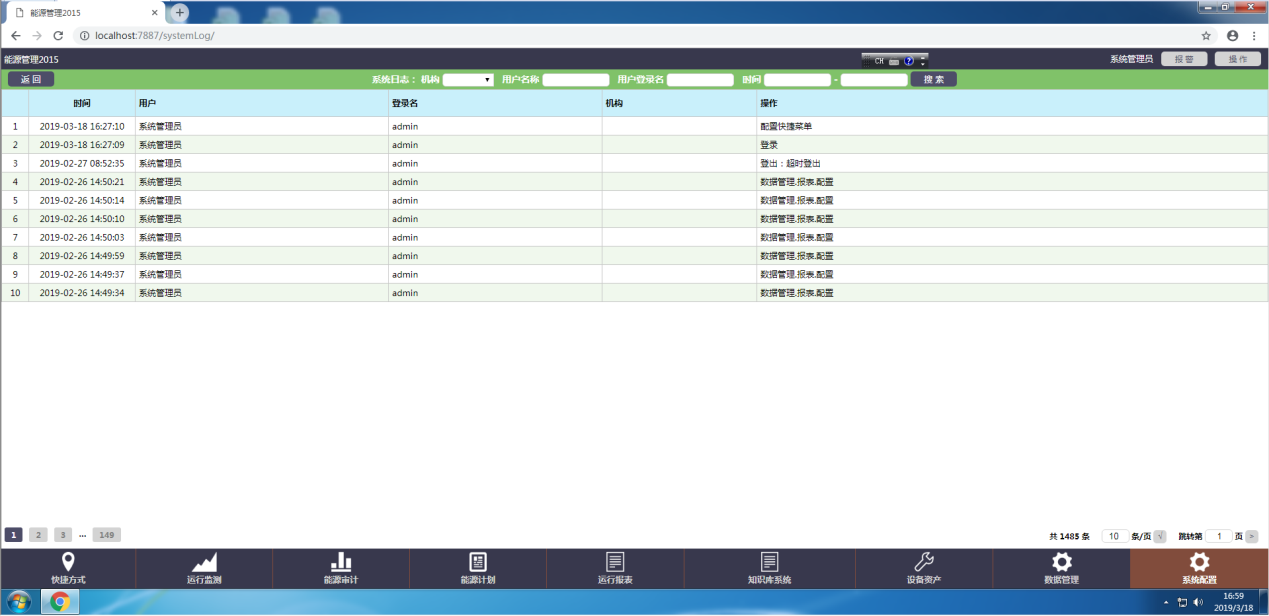

該模塊有“用戶配置”、“機構配置”、“角色配置”、“系統日志”、“數據備份”等功能。
通過這個功能,可以為用戶配置出工廠管理的基本狀況。
例圖如下:

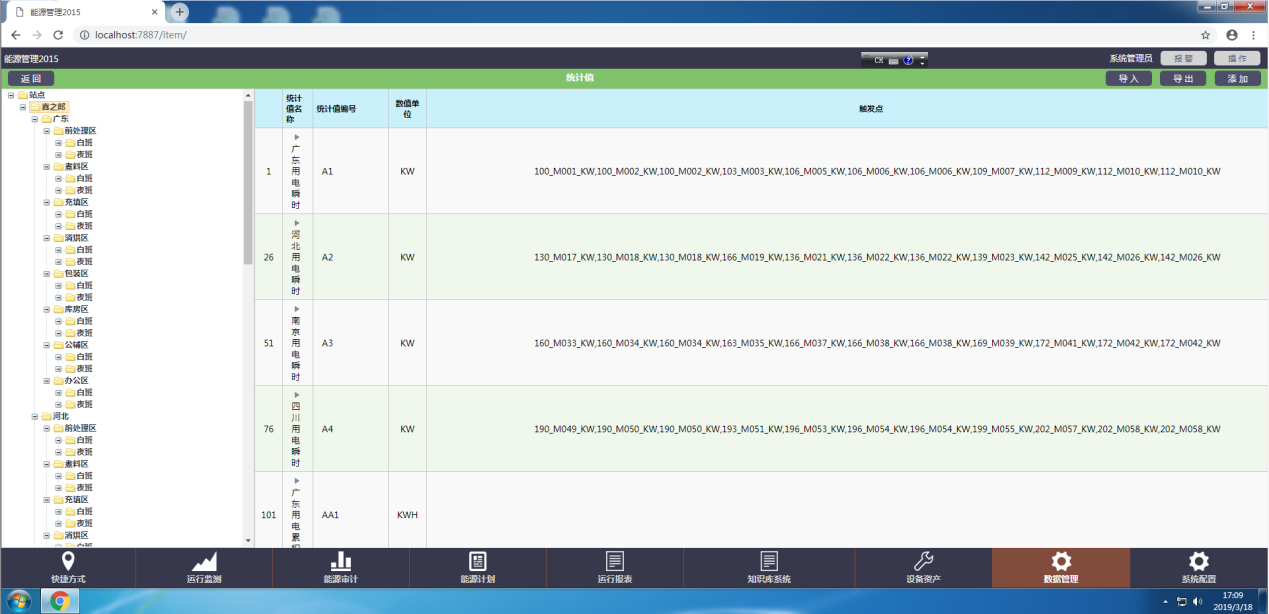

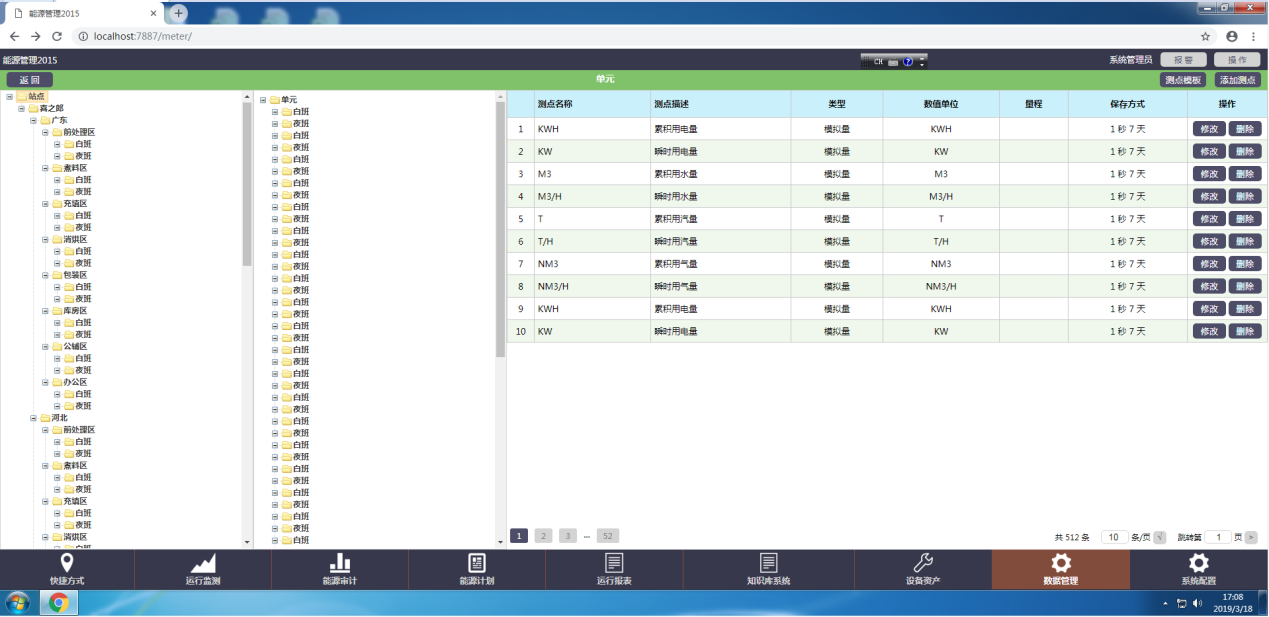

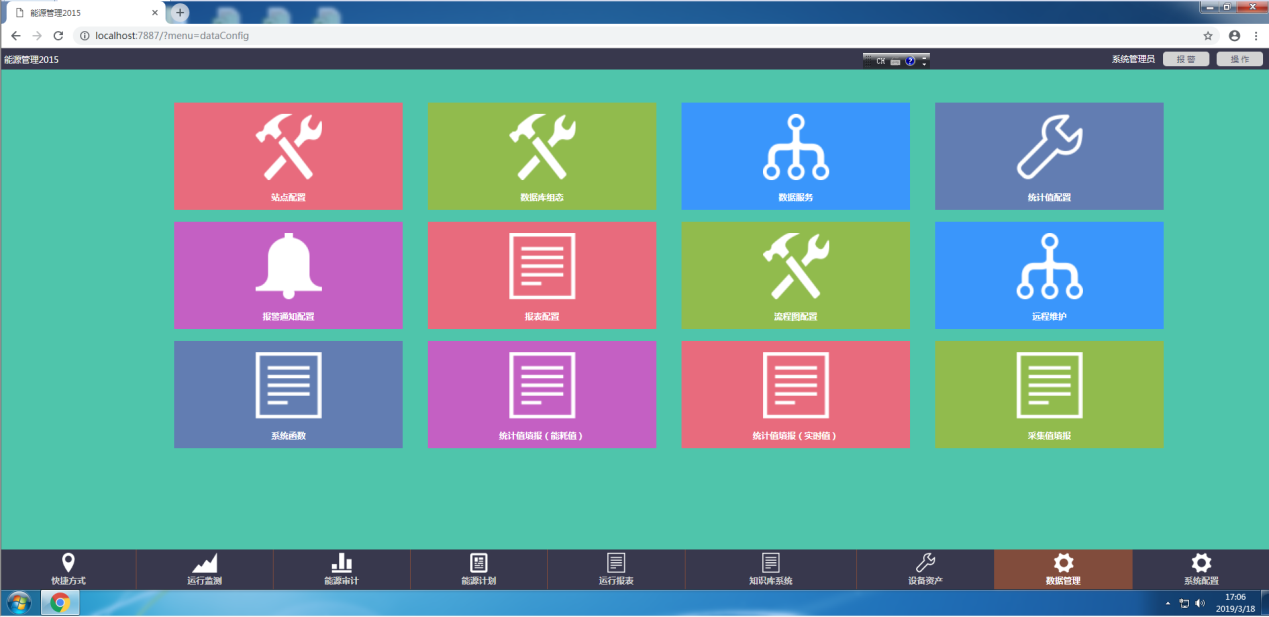

2) 數據管理功能

該模塊有“站點配置”、“數據庫組態”、“數據服務”、“統計值配置”、“報表配置”、 “流程圖配置”等內容。
通過這個功能,用戶可以對工廠能源進行架構分層,并且完成與數采部分的鏈接,同時定義了統計報表及報警的相關內容。
例圖如下:

3) 設備資產管理

在這個模塊里,有“維修申請”、“維修記錄與驗收”、“維護計劃”
、“維護記錄與驗收”、“資產臺賬”
、“資產檔案”
、“資產類型”
、“生產商信息”、“供應商信息”等
。
通過本功能,可以完成企業設備的建檔及維護、維修計劃及記錄功能
。
例圖如下:

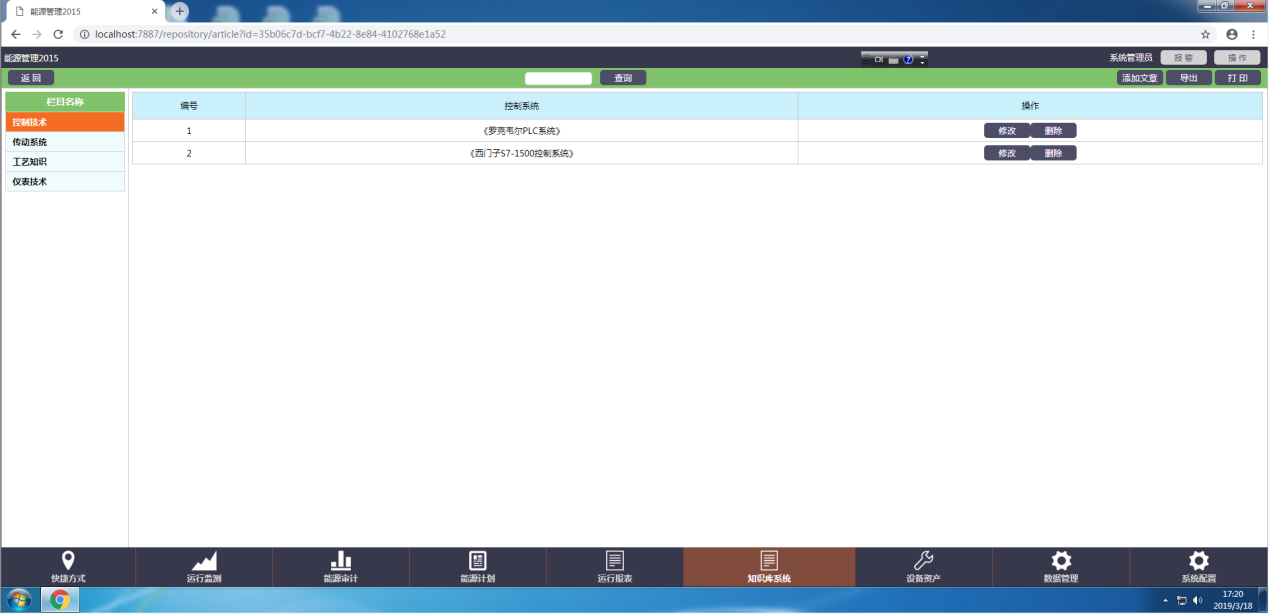

4) 知識庫系統
該模塊提供了設備管理中所需要的知識或者參考書籍。
例圖如下:

5) 運行監測功能

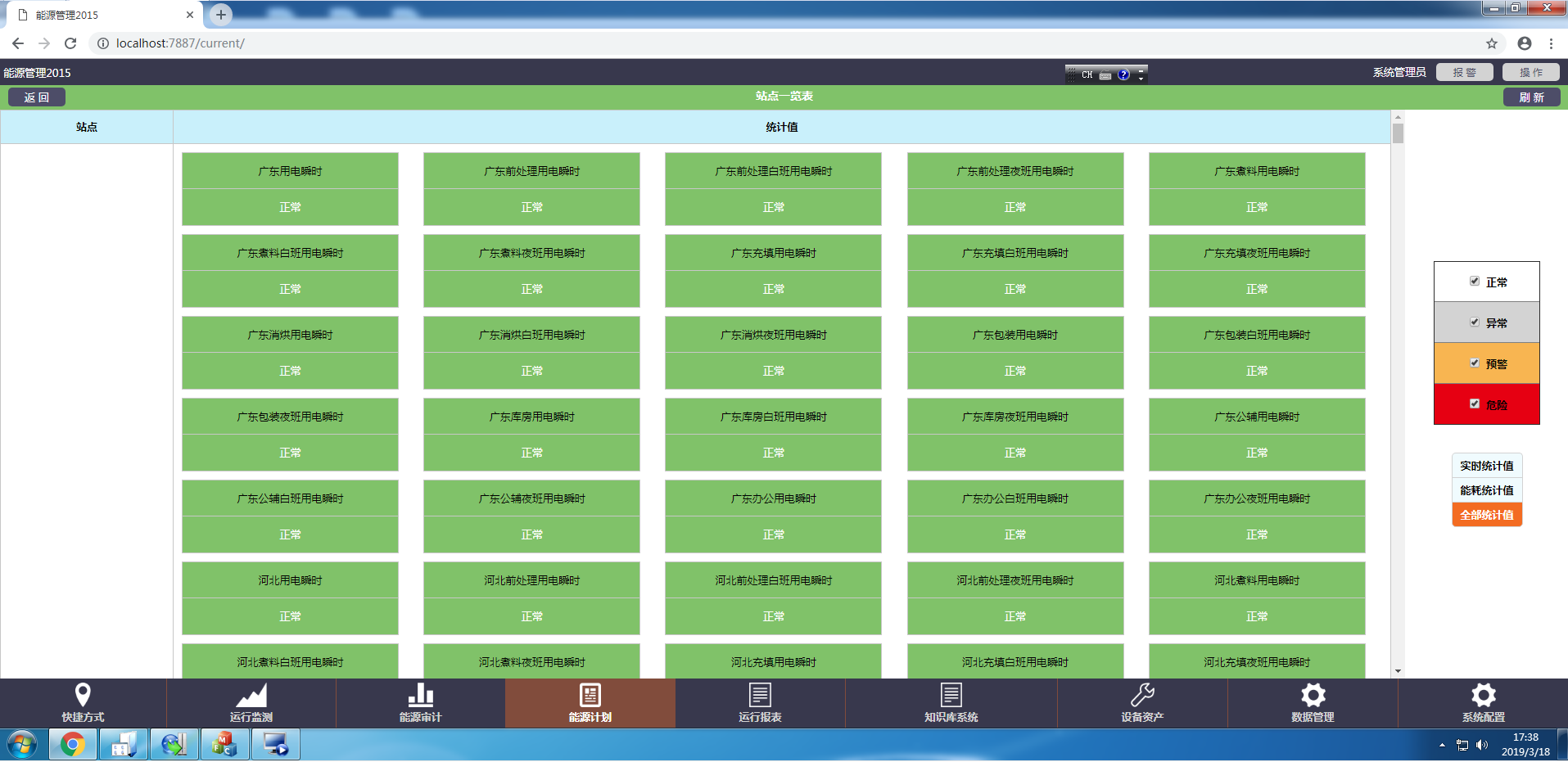

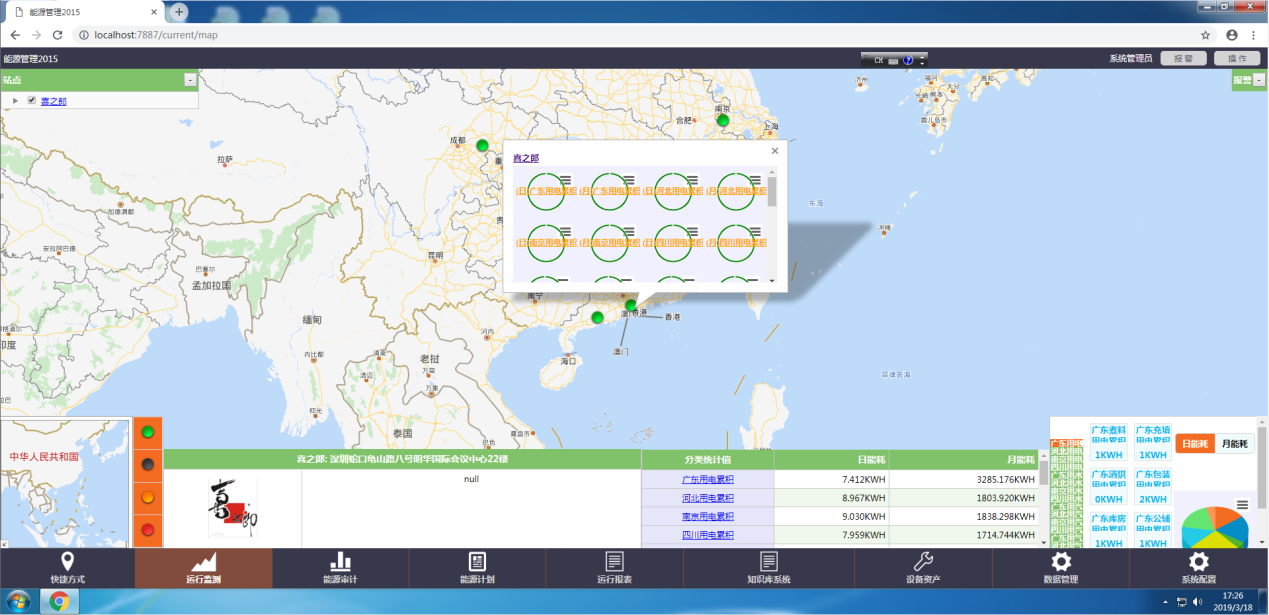

該模塊有“地圖”、“流程圖”、“運行狀態”、“數據報警”、“事件查詢”、“原始值分析”等功能。

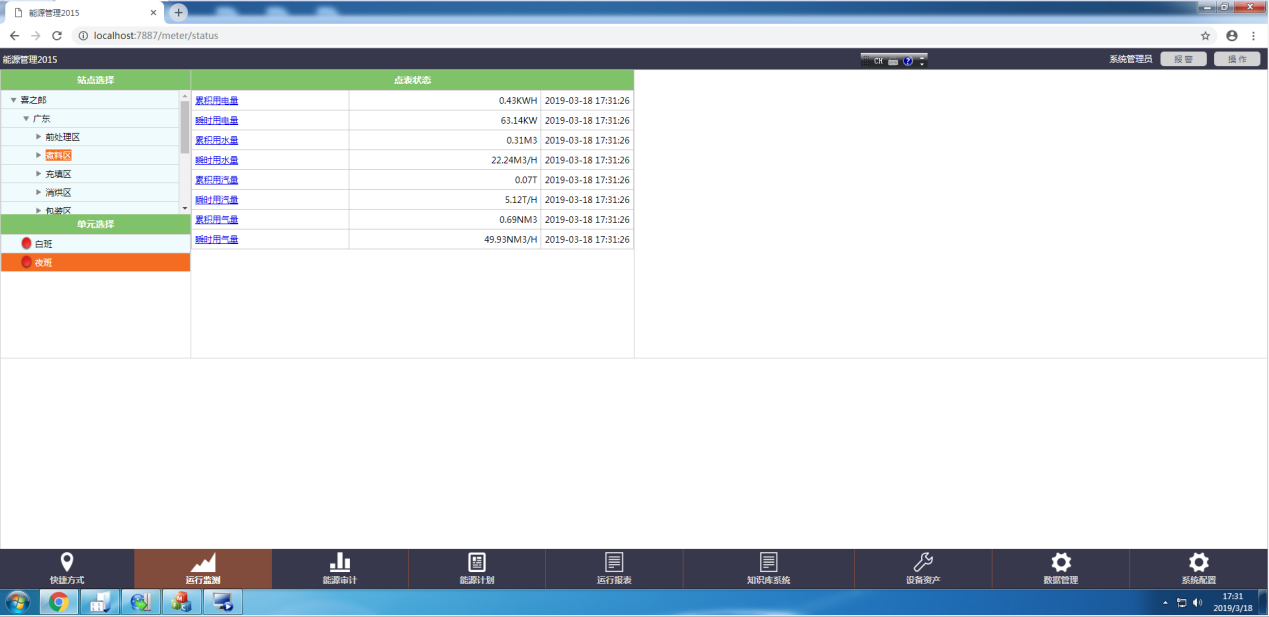

通過這些圖表,可以實施監控企業的生產狀態及能源數據的實時狀態。
例表如下:

6) 能源計劃管理
能源計劃管理中,可以設置“日能源計劃”、“月能源計劃”、“年能源計劃”及“一覽表”
,通過 “一覽表”可以直觀看出能源的使用情況。
例圖如下:

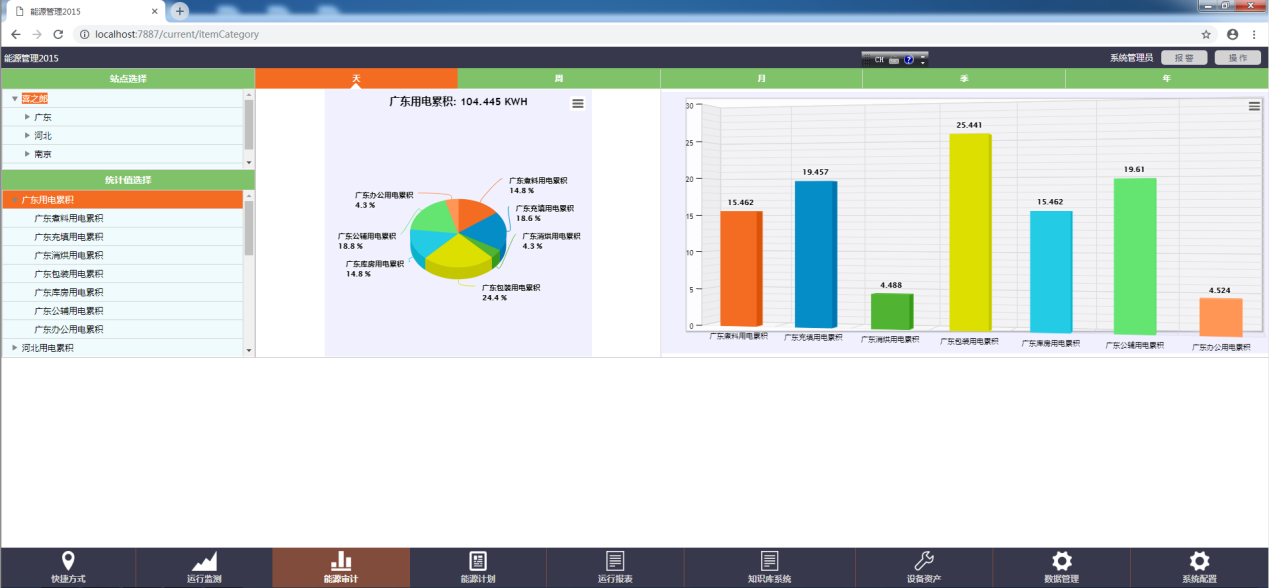

7) 能源審計管理
能源審計管理中,有“能耗分項分析”、“能耗趨勢分析”
、“能耗對比分析”
、“能耗同/環比分析”、“實時分項分析”
、“實時趨勢分析”,“實時對比分析”
、“實時同/環比分析”
、“時段分項分析”、“時段對比分析”等
,通過該功能,可以直觀地看出能源的使用情況和對比分析情況
。
例圖如下:

8) 能源報表管理
能源報表管理中,有“能耗指標明細報表”、“能耗明細報表”、“峰谷平報表”
、“實時明細報表”
、“實時指標明細報表”等
,通過該功能
,可以直接產生相關的能源報表。
例圖如下:

深圳市天圳自動化技術有限公司的能源管理系統,在已經實施廠家的反饋來看,有如下效果:
1:能源管理由原先的粗放型管理,轉變?yōu)榱司毿凸芾怼?/span>
2:云部署的實施,可以有效地提高系統的部署時間,也能大大減少維護人員的工作量
。
3:整體可以為企業有3%-5%的能源節省。
4:實時化 、透明化的能耗信息讓企業員工和管理人員全面
、及時、詳細掌握企業的用能狀況
。
8:移動互聯的應用使能源管理更加便捷。
9:系統自帶的設備監控功能可以節省部分人員配置
